Umbau der Küche im Pfarrsaal

Die Umbauarbeiten verlaufen bisher plangemäß. Im Juli werden alte Zwischenwände entfernt, eine neue Trennwand aufgestellt neue elektrische + Wasserleitungen verlegt. Zur 90-Jahr Feier am 20.September soll die "neue" Küche fertig sein. Die Pfar­re bit­tet um Spen­den - dan­ke!

Zeitplan

Ausräumen:  ab 19. Mai 2026

Be­ginn der Umbauarbeiten:  22. Juni 2026 (mit 3 Wochen Verspätung)

Vor­aus­sicht­liche Fer­tig­stell­ung:  20. Sept. 2026 (90-Jahr Feier)

Grund für den Umbau

Der Küchenbereich ist nicht mehr in einem Zustand, um konstruktiv arbeiten zu können. Besonders betroffen ist die Wärmestube, die von Dezember bis März jeden Mittwoch bis zu 130 Personen verköstigt:

  • Möbel und Küchengeräte sind nicht mehr zeitgerecht
  • Aufteilung in 3 kleine Räume macht das Arbeiten schwierig
  • stärkere Elektro Zuleitung ist erforderlich
  • Sanierung der Wände ist notwendig

Ein Umbau war deshalb schon lange geplant, wurde aber wegen des hohen Aufwandes und der Finanzierbarkeit immer wieder aufgeschoben.

Geplante Arbeiten

Die 3 Räume werden so zusammengelegt, dass auch mehrere Leute gleichzeitig in der Küche bequem arbeiten können und dass es auch genug Abstellflächen gibt.

  • Ausräumen der alten Küchenräume
  • alte Elektro- und Wasserleitungen stilllegen
  • Zwischenmäuern entfernen
  • Wasser/Abwasserleitungen neu verlegen
  • Elektro Zuleitung verstärken
  • Neue Türen einsetzen und Mäuern neu verputzen
  • Neue Küchenmöbel und Küchengeräte installieren

Kein Pfarrkaffee im Mai-Juni

Im Mai und Juni 2026 wird es leider kein Pfarrkaffee nach der Sonntagsmesse geben.

😀 Am 20. September soll die neu renovierte Küche bei der 90-Jahr Feier eingweiht werden und danach für das Pfarrkaffee wieder zur Verfügung stehen.

Ablauf der Arbeiten

Bis­he­ri­ger Ver­lauf, Stand 24.Mai 2026:

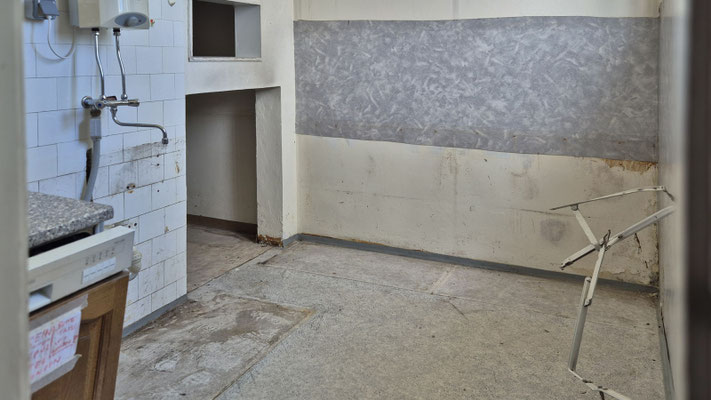

  • 21. - 22.Mai: Alle Räume wurden ausgeräumt und Möbel zum Entsorgen bereitgestellt
  • Leider verzögern sich die Umbauarbeiten, die ursprünglich schon ab 1.Juni beginnen sollten

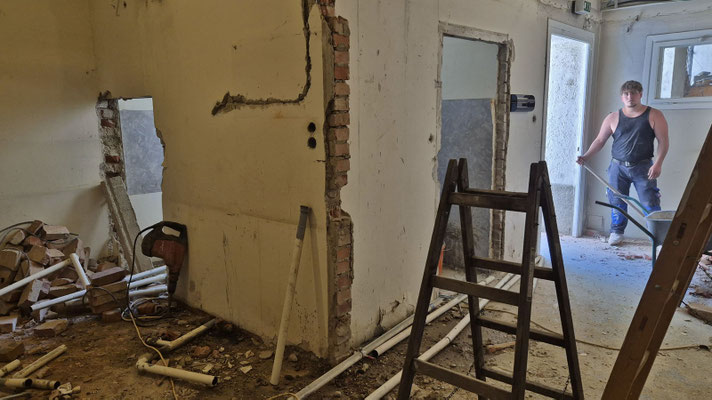

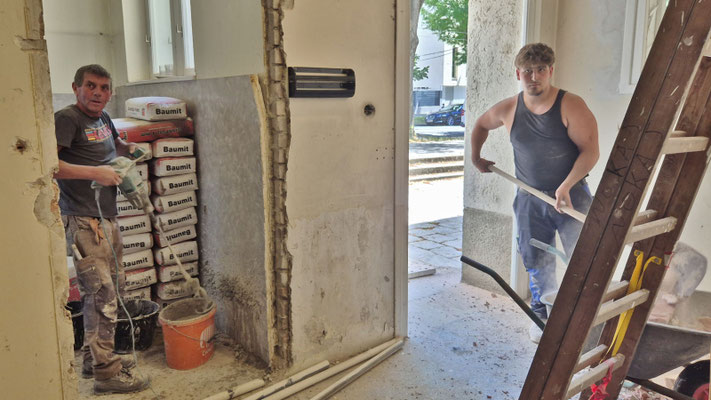

  • 22.Juni: Elektriker und Installateur legen die alten Leitungen still

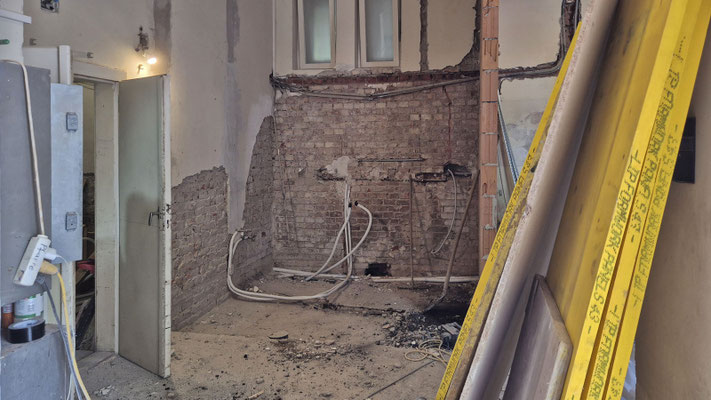

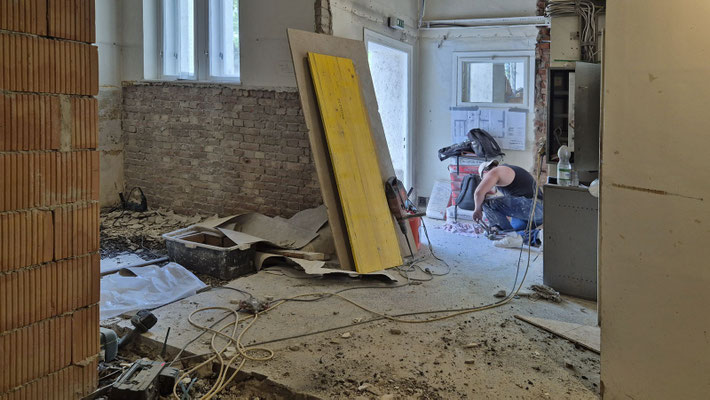

  • 30.Juni - 2.Juli: alte Zwischenwände wurden entfernt und ein neue Trennwand aufgebaut
  • 8. - 9.Juli: Durchbruch vom überdachten Außenbereich auf die Pfarrsaal Bühne.
  • 15.Juli: Elektro Verteiler im Saal Vorraum wird demontiert und im Pfarrsaal und im Jungscharheim gibt es keinen Strom.

Kosten und Finanzierung

Ge­samt­kos­ten:

vor­aus­sicht­lich 120.000 €

Fi­nan­zie­rung:

  • 40.000 € durch Zu­schuss von der Erz­diö­ze­se Wien *)
  • 80.000 € durch die Pfarre

*) Zusage der ED noch ausständig (Stand 18.4.2026)

Spendenaktion

Um den Ei­gen­an­teil von ca. € 80.000 zu fi­nan­zie­ren, brau­chen wir Ih­re finanzielle Un­ter­stüt­zung!

Daher bitten wir um Ihre/deine Spende, die man ab 17.Mai auf das Konto der Pfarre Sandleiten einzahlen kann:

  • IBAN AT93 2011 1291 2202 0400
  • Verwendungszweck "Küchenumbau"

Vor dem Umbau

Die Küche ist in 3 kleine Räume unterteilt:

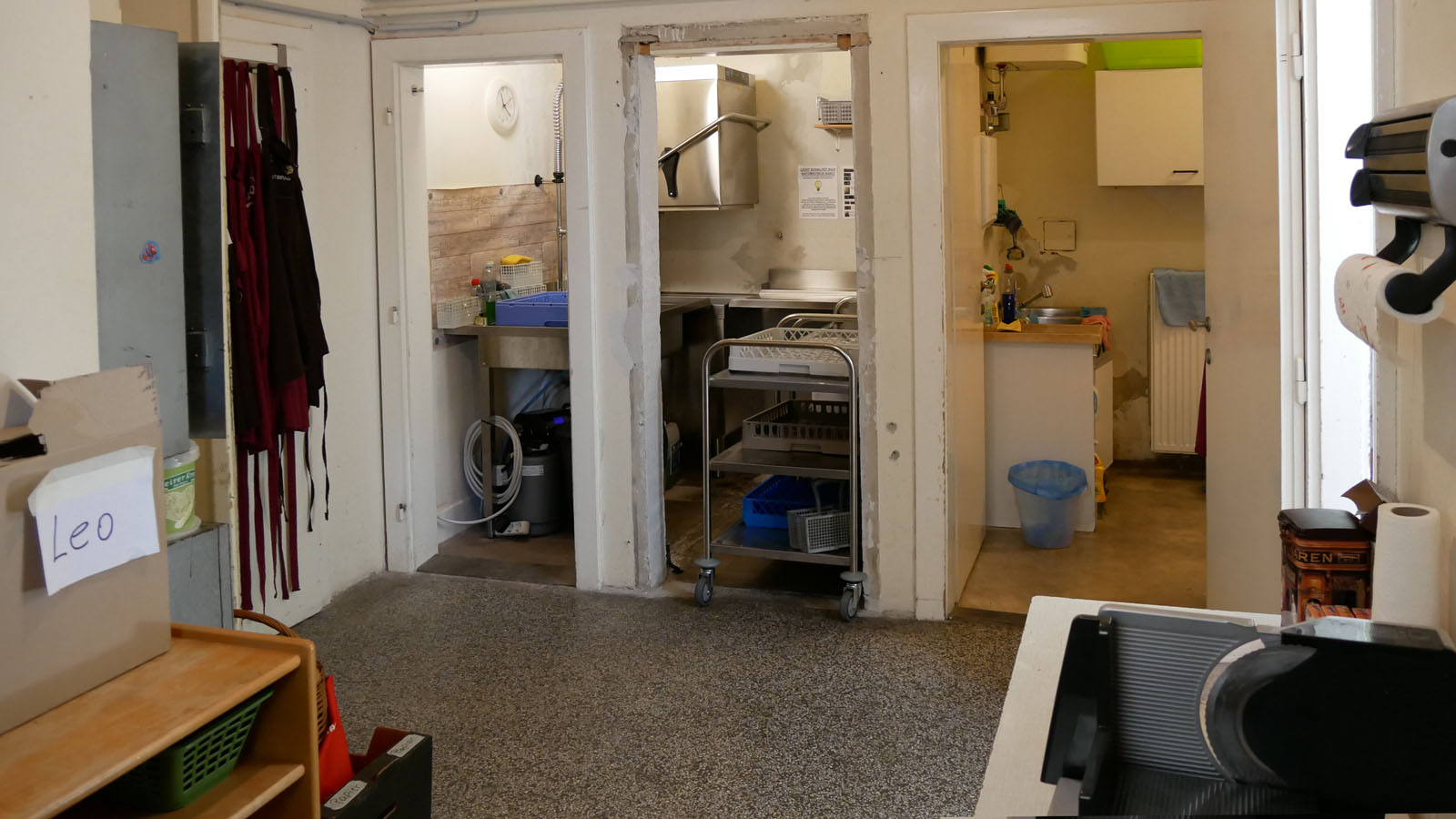

  • Vorraum mit Zugang in die 3 kleinen Küchenräume

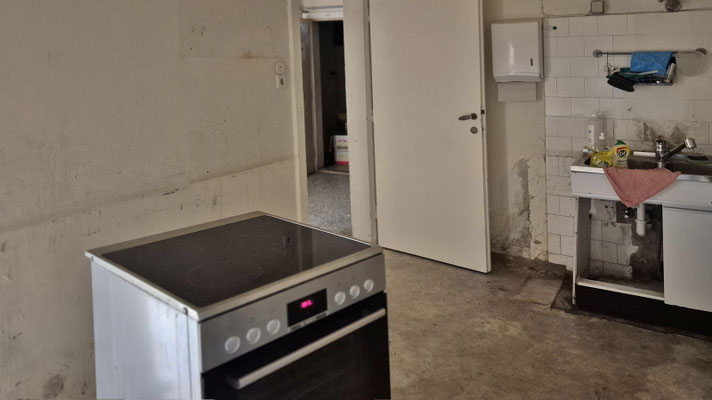

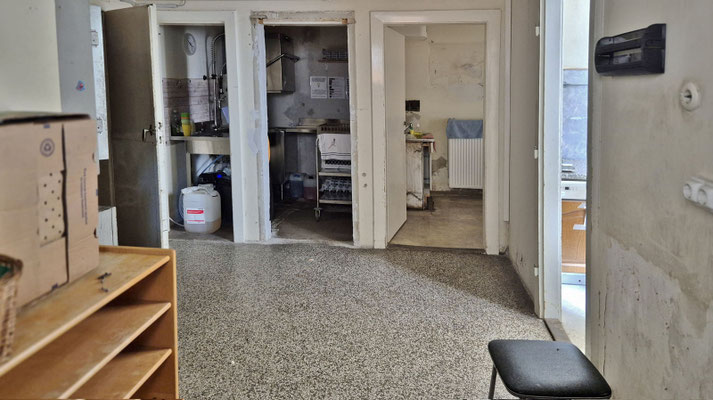

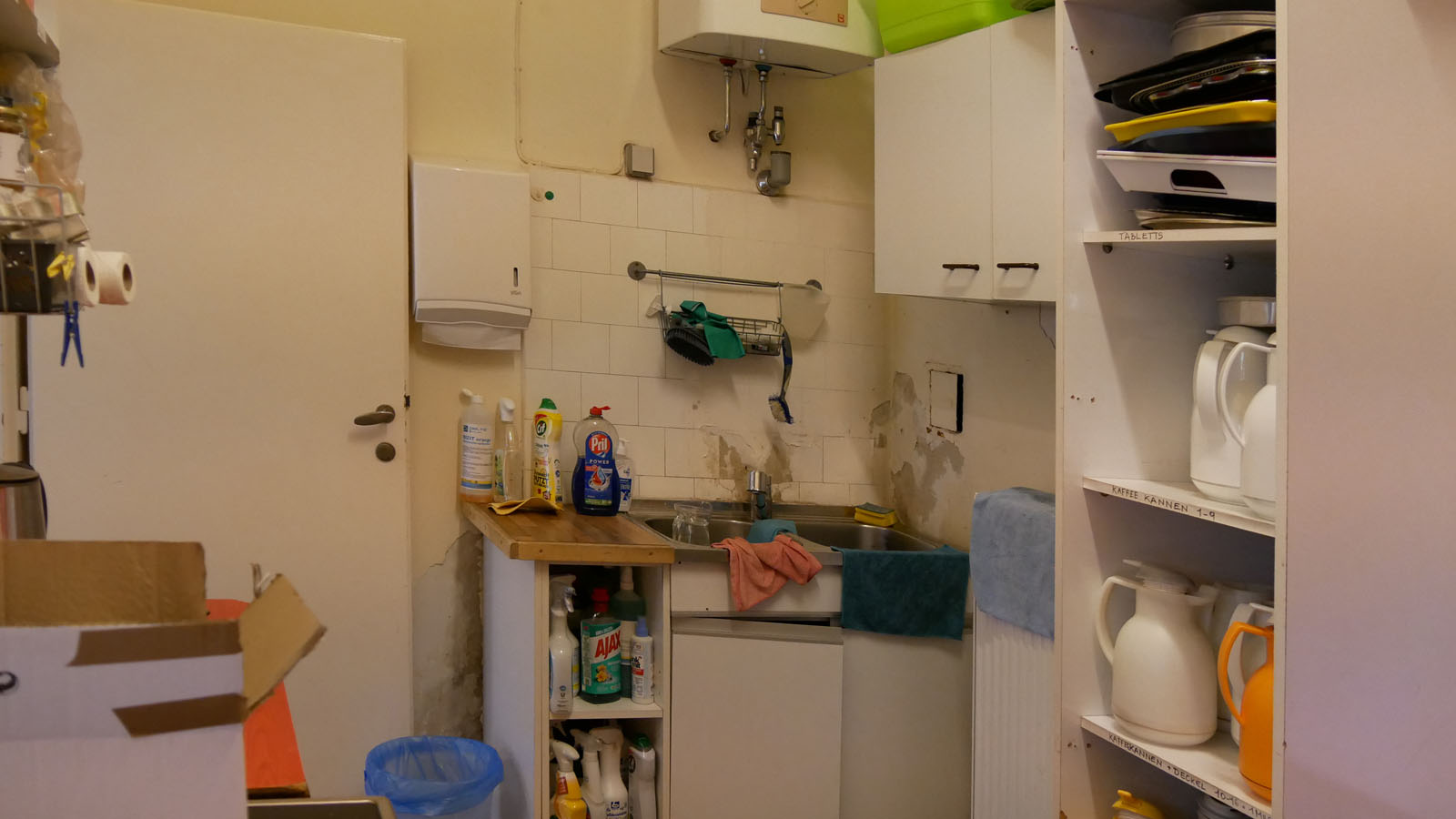

  • Raum mit einer kleinen Eingangstür von der Einfahrt, mit einer Abwasch, einem elektrischem Wasserspeicher, einem Herd und Kästen
  • eigentliche Küche mit einem Haushalts-Geschirrspüler, einer Abwasch, einer alter Einbauküche, einem klappbarem Tisch und einem elektrischen 15-Liter Wasserspeicher

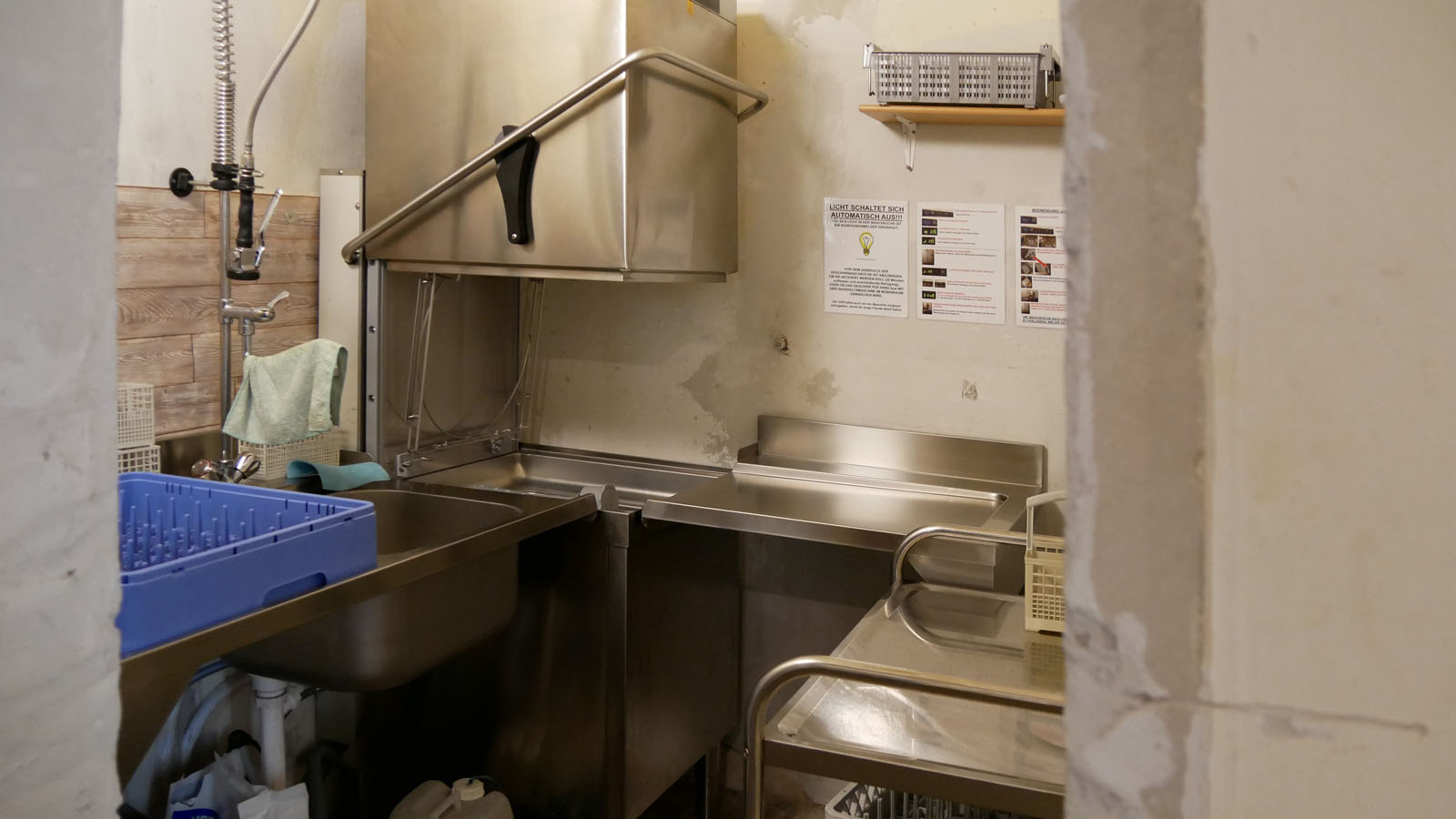

  • Raum mit einem großem Industrie Geschirrspüler, einer Abwasch und einem Abstelltisch

Der Industrie Geschirrspüler wurde erst im Herbst 2025 angeschafft und wird in der neuen Küche eine zentrale Rolle spielen.

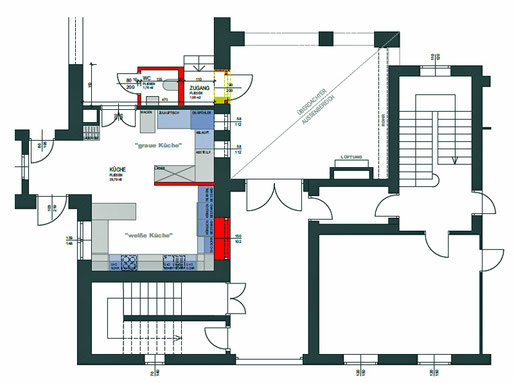

Umbau Plan

Der folgende Umbau-Plan wurde vom Pfarrgemeinderat (PGR) und vom Vermögensverwaltungsrat (VVR) im Februar 2026 genehmigt:

Kontakt

Michael Wiehart und Heimo Kraus (VVR)


Fotos vom Küchenumbau im Mai-September 2026
